Renovering af Badeværelse Trin-for-Trin
En komplet badeværelse-renovering er et af de største projekter du kan tage fat på som boligejer. Med den rette planlægning og struktur får du et flot resultat — uden ubehagelige overraskelser undervejs.

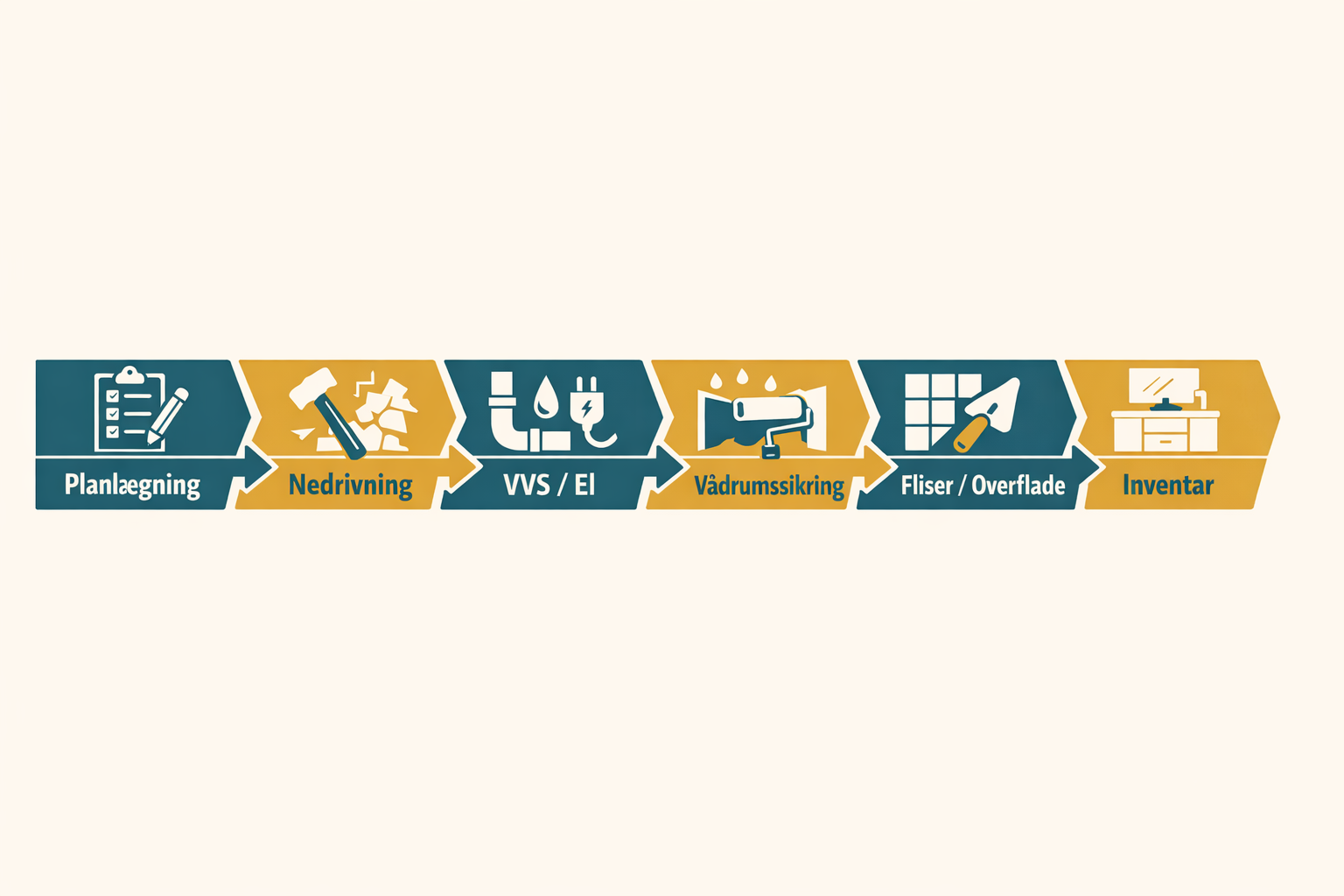

Overblik over processen
En komplet badeværelse-renovering følger en fast rækkefølge, hvor hvert trin bygger oven på det forrige. Spring du et trin over eller gør tingene i forkert rækkefølge, risikerer du dyre fejl og forsinkelser.
De 8 trin nedenfor dækker hele processen fra de første overvejelser til du kan tage det første brusebad i dit nye badeværelse. Typisk tidsramme: 3-6 uger for et standardbad.
Typisk pris for komplet renovering (5-8 m²)
En vellykket renovering starter længe før hammeren svinger. De fleste problemer kan undgås med grundig planlægning i de første uger.
Trin 1: Planlægning & design
Planlægningsfasen er den vigtigste del af hele projektet. Her fastlægger du rammerne for alt det der følger — og det er her du kan spare flest penge ved at tænke dig godt om.
Start med at svare på disse spørgsmål:
- Hvad skal renoveres? Komplet nedrivning eller opfriskning af eksisterende?
- Skal VVS flyttes, eller kan toilet, håndvask og bruser stå samme sted?
- Hvilken stil og materialer ønsker du? (Se vores trends-guide for 2026)
- Skal der laves strukturelle ændringer? (Se vores guide om byggetilladelse)
- Er der behov for forbedret ventilation eller gulvvarme?
Lav en simpel tegning af dit badeværelse med mål. Marker hvor afløb, vandrør og el-punkter sidder. Denne tegning er guld værd når du skal indhente tilbud og kommunikere med håndværkere.
Trin 2: Budget & tilbud
Med en klar plan kan du begynde at sammensætte et realistisk budget. Husk at medregne alle poster — mange boligejere glemmer fx bortskaffelse af affald, midlertidig badløsning og uforudsete udgifter.
Typisk budgetfordeling
- Håndværkerløn: 40-50% af det samlede budget
- Materialer (fliser, vådrumssikring, maling): 25-35%
- Inventar & armatur: 15-25%
- Uforudsete udgifter (buffer): 15-20%
Bed altid om skriftlige tilbud fra mindst 3 forskellige håndværkere. Sammenlign ikke kun priser — tjek også hvad der er inkluderet (materialer? oprydning? garanti?), læs referencer og spørg til tidsplanen.
Trin 3: Nedrivning
Når planen er klar og håndværkerne er booket, starter den fysiske del med nedrivning af det gamle badeværelse. Dette er en af de dele du eventuelt kan gøre selv for at spare penge.
Nedrivningen omfatter typisk:
- Fjernelse af gamle fliser, gulvbelægning og evt. loft
- Demontering af toilet, håndvask, badekar og armatur
- Fjernelse af gammel vådrumssikring (hvis den er defekt)
- Bortskaffelse af byggeaffald (container eller genbrugsplads)
Typisk varighed: 2-4 dage for et standard bad.
Ved nedrivning kan du støde på skimmelsvamp, rådne bjælker eller ulovlige VVS-installationer. Det er her de uforudsete udgifter typisk dukker op — og derfor er en buffer på 15-20% i budgettet afgørende.
Trin 4: VVS & el-arbejde
Med det gamle badeværelse fjernet er det tid til den tekniske infrastruktur. VVS- og el-arbejde skal udføres af autoriserede fagfolk — det er et lovkrav i Danmark.
- VVS: Nye vandrør, afløb, eventuelt flytning af toilet og bruser. Kontrol af eksisterende faldstamme.
- El: Nye stikkontakter (med HPFI-relæ i vådrum), belysningspunkter, ventilator, evt. gulvvarme-termostat.
- Gulvvarme: Hvis du ønsker gulvvarme, monteres den i denne fase — enten som elektrisk varmekabel eller vandbaseret system.
Typisk varighed: 3-7 dage afhængig af omfang.
Trin 5: Vådrumssikring
Den vigtigste fase i hele renoveringen. Vådrumssikring er lovpligtig og beskytter din bolig mod fugtskader i årtier fremover. Læs vores komplette guide til vådrumssikring for alle detaljer om krav, typer og priser.
Kort opsummeret:
- Gulv og vægge i vådzone grundes og membranes
- Forstærkningsbånd i alle hjørner og overgange
- Manchetter ved alle rørgennemføringer
- Minimum 2 lag membran med korrekt tørretid
- Kvalitetskontrol inden fliser monteres
Typisk varighed: 3-5 dage (inkl. tørretid).
Trin 6: Fliser & vægbehandling
Nu begynder det sjove — det visuelle resultat tager form. Om du vælger fliser, microcement eller et andet materiale, er det vigtigt at arbejdet udføres korrekt oven på vådrumssikringen.
- Gulvfliser lægges med korrekt fald mod afløb (1:100)
- Vægfliser monteres nedefra og op med kryds for lige fuger
- Fugning udføres når fliseklæber er hærdet (typisk 24-48 timer)
- Silikone påføres i overgange mellem gulv/væg og ved inventar
Typisk varighed: 5-10 dage afhængig af omfang og fliseformat.
Trin 7: Inventar & armatur
Med fliser og vægge på plads monteres toilettet, håndvasken, brusekabinen eller brusevæggen, spejlet og al armatur. Denne fase kræver præcision — et skævt monteret toilet eller en utæt bruser ødelægger det samlede indtryk.
- Toilet monteres på afløb med ny pakning
- Håndvask og underskab installeres med vandtilslutning
- Bruser/badekar monteres og tilsluttes
- Armatur (vandhaner, brusehoved, afløbsrist) monteres
- Spejl, belysning og tilbehør (håndklædeholder, sæbeholder) sættes op
Typisk varighed: 2-4 dage.
Trin 8: Finish & rengøring
De sidste detaljer gør forskellen mellem et “fint nok” og et “perfekt” badeværelse:
- Silikone-fuger kontrolleres og evt. udbedres
- Malerarbejde afsluttes (loft, evt. vægge over fliser)
- Alle el-dåser og stikkontakter monteres
- Grundig slutrengøring (cementrester, fliseklæber)
- Vandtest — alle tilslutninger og afløb tjekkes for tæthed
- Gennemgang med håndværker og aflevering
Gå badeværelset grundigt igennem sammen med håndværkeren ved aflevering. Notér alle mangler og småfejl — det er langt nemmere at få dem rettet inden slutbetalingen end bagefter.

Typisk tidsplan for komplet renovering
Her er en realistisk tidsplan for et standard badeværelse på 5-8 m²:
| Fase | Varighed | Uge |
|---|---|---|
| Planlægning & tilbud | 2-4 uger | Forud |
| Nedrivning | 2-4 dage | Uge 1 |
| VVS & el | 3-7 dage | Uge 1-2 |
| Vådrumssikring | 3-5 dage | Uge 2-3 |
| Fliser & vægge | 5-10 dage | Uge 3-4 |
| Inventar & armatur | 2-4 dage | Uge 4-5 |
| Finish & rengøring | 1-2 dage | Uge 5 |
Overvejer du en tilbygning i forbindelse med badeværelse-renoveringen? Tilbygguiden.dk har komplette guides til tilbygningsprojekter i Danmark.
Ofte stillede spørgsmål
En komplet renovering af et standard badeværelse (6-8 m²) tager typisk 3-5 uger. Tidsplanen fordeler sig nogenlunde sådan: nedrivning (2-3 dage), VVS og el (3-5 dage), vådrumssikring inkl. tørring (3-5 dage), flisearbejde (5-7 dage), montering af inventar (2-3 dage) og afsluttende arbejde (1-2 dage). Uforudsete problemer som skjulte vandskader kan forlænge processen.
En komplet renovering koster typisk 80.000-200.000 kr. for et standard badeværelse. Budgetrenoveringer med standardmaterialer starter ved ca. 60.000-80.000 kr. En mellemklasse renovering med pæne materialer og inventar ligger på 120.000-160.000 kr. Luksusrenoveringer med designerinventar og premium materialer kan koste 200.000-400.000 kr. eller mere. Prisen inkluderer typisk håndværk, materialer og inventar.
En komplet renovering kræver typisk flere faggrupper: VVS-installatør (autoriseret), elektriker (autoriseret), murer/flisemand (helst med vådrumscertifikat), tømrer og eventuelt maler. Mange vælger en totalentreprenør, der koordinerer alle faggrupper. Det koster typisk 10-15% mere, men sparer dig for koordinering og giver ét ansvarspunkt. Sørg altid for skriftlige aftaler og tjek CVR, forsikring og referencer.
Ja, rækkefølgen er vigtig: 1) Nedrivning af gammelt inventar og overflader, 2) Eventuel flytning af rør og el-installationer, 3) Udbedring af underlag og konstruktion, 4) Vådrumssikring, 5) Gulvvarme (hvis relevant), 6) Fliser/overfladebehandling, 7) Montering af inventar og armatur, 8) Fugning og afslutning. At springe trin over eller ændre rækkefølgen kan medføre dyre fejl.
Ja, de fleste familier bor hjemme under renoveringen, men det kræver forberedelse. Sørg for adgang til et andet toilet og brusemulighed (fitness, nabo eller midlertidig bruser i et andet rum). Støj og støv kan være generende, især under nedrivning. Planlæg med håndværkerne, hvornår vand og el er afbrudt. Det anbefales at afsætte et rent område i boligen, der holdes fri for byggestøv.
Klar til at renovere dit badeværelse?
Få 3 uforpligtende tilbud fra kvalitetssikrede håndværkere via KvaliBad.dk — eller find den rette fagmand gennem Kvaligo.dk.
Relaterede artikler
Vådrumssikring — Krav & Regler
Den komplette guide til lovpligtig vådrumssikring.
10 Fejl Du Skal Undgå
De mest typiske og dyre fejl ved renovering.
Byggetilladelse til Badeværelse
Hvornår du skal søge — og hvornår du kan undlade.
Pris pr. m² — Komplet Oversigt
Detaljeret prisoversigt for alle dele af renoveringen.
